Дневникот на една зграда – GA09, Аеродром

Време е за нов почеток!

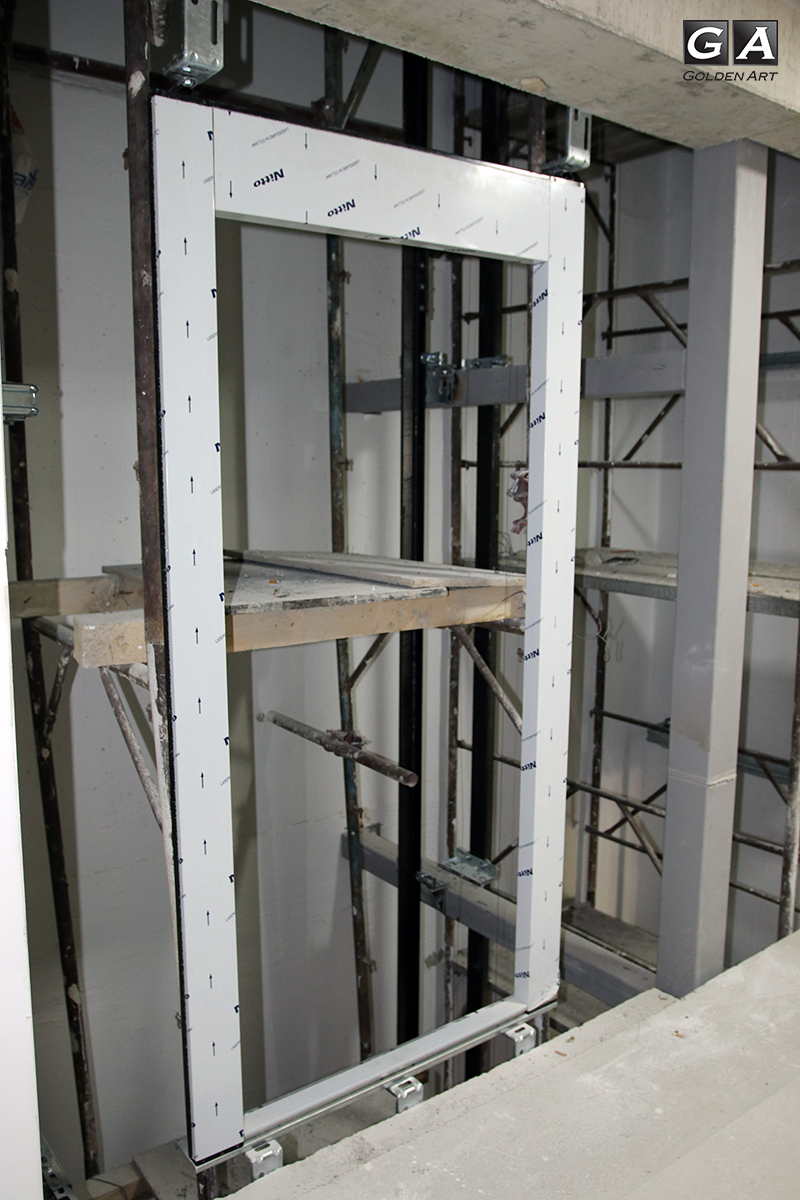

Со големо задоволство и гордост, ви го претставуваме објектот GA09, најновиот објект во нашето портфолио. Лоциран во срцето на населба Аеродром, на улицата „Пандил Шишков“, веднаш спроти О.У. „Блаже Конески“, GA09 ќе понуди најсовремени услови за домување по европски стандарди.

Гаранција за квалитетот во кој ќе вложат идните станари претставува примената на Golden Art системот за градба во кој со традиција употребуваме исклучиво првокласни материјали од реномирани производители кои и самите работат по систем.

Корисни информации за објектот:
Линк до каталогот: кликнете тука
Материјали: кликнете тука
Енергетска класа: А
Катност:

  • Bлез 1 и 2: приземје + 9 ката + поткровје
  • Влез 3: приземје + 10 ката + поткровје

Број на станови: 317 во 3 влеза
Површини на станови: 36 до 83m²
Почеток на градба: април 2020

За информации околу слободните станови, цената и останатите детали, Ве очекуваме на 071/225-888 или 075/225-888.

22.09.2021

Во првиот влез се отпочна со поставување на челична конструкција во лифтовско окно. На 4, 5 и 6 кат се работи на поставување на внатрешни врати и первази, додека пак на 8 и 9 кат се работи на монтажа на паркет. Во вториот влез на 2 и 3 кат се поставуваат плочки во кујни и купатила, а пак на 4 и 5 кат се поставуваат гипс облоги во ходници. На 7 кат се изработува цементна кошулица, додека на 8 кат се прави изолација за истото. Отварање и гипсирање на дозни од 1 до 10 кат. Во третиот влез на 3 кат се прави исполна на греди со гипсан малтер, на 5 кат се малтерисуваат ѕидови во станови со машински гипсан малтер, а пак на 7 кат со цементен малтер се малтерисуваат кујни и купатила. Од 1 до 5 кат се работи на затворање со гипс картон на вентилациони канали во кујни и санитарни чворови.

09.09.2021

02.09.2021

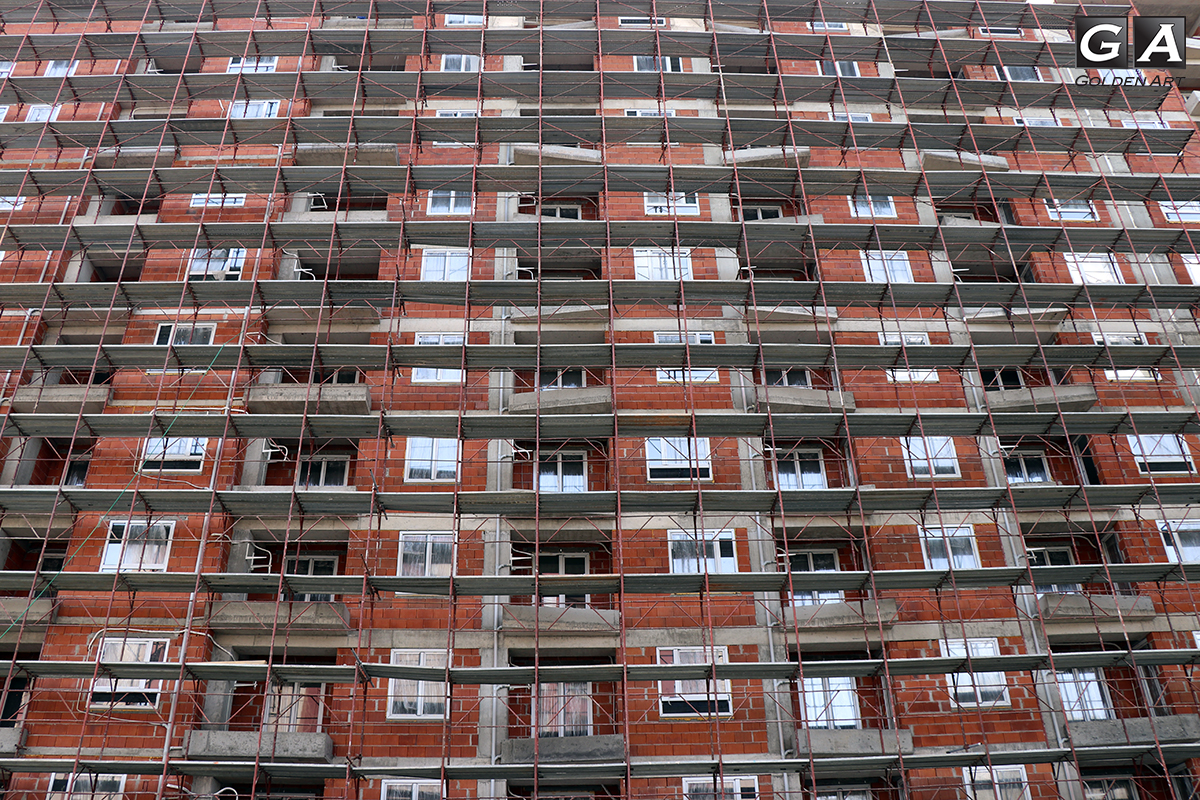

Во првиот влез со поставување на паркет сме до 5 кат, а со поставување на парапетни даски на прозори сме на 6 кат. Во вториот влез на 5 се поставува цементна кошулица. додека на 9 кат се работи на глетување на ѕидови и плафони. На 10 кат се работи на инсталација на Rehau систем за парно. Исто така се лепи графитен стиропор на фасада на втор влез. Во третиот влез на 2 кат се работи на исполна на греди со гипсан малтер, додека на 4 и 5 кат се нанесува гипсан малтер на ѕидови во станови, а пак на 7 кат се работи поставување на електрична инсталација во кујни и купатила. До 10 кат се поставени прозорски крила, додека на 11 кат се монтирани само рамките за прозори.

24.08.2021

Работите на објектот се одвиваат по посакуваното темпо. Во првиот влез до 10 кат се поставени блиндор врати, а исто така се поставени и против пожарните врати. До 3 кат се поставени влезни врати во станови. Со поставување на паркет сме до 3 кат, исто така и со поставување на парапетни даски на прозори. Со прва рака се молерисани сите станови од овој влез. Во вториот влез од 1 до 3 кат поставена е цементна кошулица, а во моментов се работи на 4 кат. На 1 и 2 кат се монтирани блиндор врати. На 7 и 8 кат се работи на глетување на ѕидови и плафони и поставување на дозни и гипсирање на истите. На 10 кат се работи на инсталација на Rehau систем за парно. Исто така се лепи графитен стиропор на фасада на втор влез. Во третиот влез од 1 до 5 кат се комплетирани со цементен малтер кујни и купатила. На 3 кат се нанесува гипсан малтер на ѕидови, а пак на 5 кат се работи на монтажа на развод по плафон за одводна инсталација. До 10 кат се поставени прозорски крила, додека на 11 кат се монтирани само рамките за прозори.

22.07.2021

Активно се работи неколку позиции на објектот, во првиот влез на 3 кат се поставува паркет во станови, додека од 5 до 8 кат се китираат и шмирглаат ѕидовите после прва рака молерисување. На 8 кат се работи на испитување електрика и поврзување во дозни. На 10 кат се поставуваат плочки на прагови и цокле на тераси. Во втор влез се работи на поставување на цементна кошулица на 2 кат, додека на 6 кат се спроведува инсталација од бакар за клими. На 7 кат се глетуваат ѕидови и тавани, а пак на 8 кат се поставува Rehau систем за парно. Во третиот влез на 2 кат се малтерисуваат со машински гипсан малтер ѕидовите во становите. На 4 и 5 кат се поставуваат гипс облоги во станови.

15.07.2021

06.07.2021

Работите на објектот се одвиваат по посакуваното темпо. Во првиот влез започнавме со поставување на блиндор врати на 1 кат. Со шмирглање на ѕидови и тавани и молерисување со прва рака сме до 6 кат, а пак со глетување на ходници до 7 кат. Од 6 до 10 кат се работи на поставување на гранитни плочки на балкони, додека на 10 кат се поставуваат плочки во кујни и купатила. Во вториот влез со глетовање на ѕидови и тавани сме до 4 кат, а на 6 кат се работи на спроведување на Rehau инсталација за парно. Се прави припрема за испитување на водоводна инсталација од 5 до 10 кат. Во третиот влез на 2 кат се работи на каблирање во дневна и спална и се поставува одвод во купатила по плафон. Со машинско малтерисување со цементен малтер на кујни и купатила сме до 3 кат. Рамки за прозори поставени на 8, 9 и 10 кат, додека пак во целиот влез е комплетирана ѕидаријата.

29.06.2021

Во моментов се работи активно на повеќе позиции на објектот. Во првиот влез започнавме со нанесување на мрежа и лепак на фасадата. Од 1 до 6 кат се поставуваат гранитни плочки на балкони, а пак од 7 до 10 кат се нанесува хидроизолација. На 5 кат се работи на шмирглање на ѕидови и тавани и припрема за прва рака молерисување. На 6 и 7 кат се работи на глетување на ходници, додека пак на 10 кат се лепат плочки во станови. Во вториот влез на 3 и 4 кат се прави Rehau инсталација за парно, а исто така на 3 кат се глетуваат ѕидови и тавани во станови. Комплетирано машинско молерисување со гипсан малтер во целиот влез. Низ целиот влез се изработува одвод на балкони. Во третиот влез на 1 кат се работи на каблирање во станови односно во дневна и спална. На 2 кат се работи на машинско малтерисување со цементен малтер на кујни и купатила и на 11 кат се работи на ѕидарија.

23.06.2021

17.06.2021

Работите на објектот се одвиваат по посакуваното темпо. Во првиот влез од 1 до 4 кат со прва рака се молерисани становите. Со поставување на гипс облоги во ходници сме до 9 кат, а пак на 8, 9 и 1о кат се работи на поставување на плочки во кујни и купатила. Изработка на фасада на источната страна и поставување на лепак и мрежа на балкони. Во вториот влез на 5 кат се работи на глетување на столбови, плафони и греди. На 6 кат се поставува Rehau инсталација за довод на вода, а до 10 кат се спроведуваат вертикали за водоводна инсталација. На 10 кат со гипсан малтер се малтерисуваат ѕидовите во становите. Од 1 до 5 кат е направено испитување на водоводната инсталација. Во третиот влез во тек е поставување на електрична инсталација во кујни и купатила од 1 до 5 кат. До 8 кат се поставени рамки за прозори, а пак до 6 кат се поставени крила. Со ѕидање на фасадни и преградни ѕидови сме до 11 кат.

03.06.2021

Во моментов се работи активно на повеќе позиции на објектот. На источната страна се работи на фасада и поставување на мрежа и лепак на балкони. На 4 кат се шмирглаат ѕидови и плафони во станови, додека пак на 5, 6 и 7 кат се поставуваат плочки во кујни и купатила. До 6 кат се поставени гипс облоги во ходници, а пак до 9 кат е коплетирано поставување на цементна кошулица и се прави припрема за 10 кат. Во вториот влез на 1 кат се работи на глетување на столбови, плафони и греди. Се прави припрема за испитување на водоводна инсталација до 5 кат. На 8 кат се малтерисува со машински гипсан малтер, а пак во целиот влез се поставени вертикали, ормари и убоди за парно инсталација. Во третиот влез со ѕидарија сме до 10 кат, а пак до 7 кат се поставени рамки за прозори.

26.05.2021

18.05.2021

На објектот работиме по посакуваното темпо. Во првиот влез започнавме со поставување на метална конструкција за гипс облоги во ходници на 1, 2 и 3 кат. На 6 и 7 кат се работи на поставување на плочки во кујни и купатила, додека на 8 кат се изработува цементна кошулица. Низ целиот влез се работи на глетување на скалишно јадро. Во вториот влез од 1 до 5 кат се поставени ормари за водовод и парно инсталација. Поставување на rehau водоводна инсталација од 1 до 5 кат. На 6 кат се работи на машинско малтерисување со гипсан малтер во станови. Во третиот влез започнавме со спроведување на електрична инсталација на 1 кат, исто така се отпочна со поставување на аголни лајсни на греди и столбови и се прави подготовка за исполна со гипсан малтер. Со поставување на рамки за прозори сме на 5 и 6 кат, а пак со поставување на крила сме до 4 кат. На 8 и 9 кат се работи на ѕидарија.

10.05.2021

Во моментов се работи активно на повеќе позиции на објектот. Во првиот влез на 4, 5 и 6 кат се работи на поставување на плочки во кујни и купатила. На 10 кат се глетуваат ѕидови, додека пак во целиот влез е комплетирано поставувањето на Rehau системот за парно по станови. Во тек е спроведување на главни доводни кабли за струја. Започнавме и со лепење на графитен стиропор на фасадата на влез 1. Во вториот влез на 5 кат се работи на малтерисување со гипсан малтер во станови. До 10 кат е комплетирано ѕидање со цементен малтер на кујни и купатила. Во третиот влез започнавме со поставување на метална конструкција за гипс облоги и моментално сме до 3 кат. Со поставување на рамки за прозори сме на 5 и 6 кат, а пак со поставување на крила сме до 3 кат. На 8 и 9 кат се работи на ѕидарија.

28.04.2021

На објектот работиме со супер темпо. Во првиот влез на 1, 2 и 3 кат се поставуваат плочки во кујни и купатила. На 6 кат се изработува цементна кошулица, додека пак на 9 кат се работи на глетовање на ѕидови и се поставува Rehau систем за парно по станови. Се поставува графитен стиропор од 5 цм на ѕидови и плафони од балкони. Во вториот влез на 4 кат се работи на машинско малтерисување со гипсан малтер, на 5 кат се исполнуваат греди и столбови, додека пак на 9 кат се работи на машинско малтерисување со цементен малтер на кујни и купатила. До 10 кат се поставени гипс облоги во станови, а со бандажирање сме до 9 кат. Комплетирано е поставување на електрика по станови. Во третиот влез се работи на ѕидање на фасадни ѕидови на 8 и 9 кат. До 4 кат се поставени рамки за прозори, додека на 1 кат се поставени и крила.

13.04.2021

Во моментов се работи активно на повеќе позиции на објектот. Во првиот влез започнавме со нанесување на хидроизолација и поставување на плочки во кујни и купатила. На 5 кат се работи на припрема и изработка на цементна кошулица, а пак на 6 кат се поставува Rehau систем за парно по станови. Во вториот влез на 3 кат се малтерисуваат ѕидови со гипсан малтер, додека пак на 6 кат се работи на машинско малтерисување со цементен малтер на кујни и купатила. Со поставување на електрична инсталација во кујни и купатила сме до 10 кат. Во третиот влез на 6 и 7 кат се работи на ѕидање на фасада и преградни ѕидови.

31.03.2021

17.03.2021

На објектот се работи активно на неколку позиции. Во првиот влез на првиот кат се комплетирани цементни кошулици во станови и ходник, на вториот кат се работи на глетување на ѕидови, додека пак на 5 кат се поставува Rehau систем за парно по станови. На 10 кат се работи на машинско малтерисување со гипсан малтер во станови. Во вториот влез на првиот кат започнавме со машинско малтерисување со цементен малтер на кујни и купатила. На 7 кат се поставува електрична инсталација во кујни и купатила, додека пак 9 кат се поставија пвц крила. Во третиот влез се работи на ѕидање на фасадни ѕидови со термо блок 20 см на 2 и 3 кат. Со бушење во плоча за вертикална инсталација за довод и одвод на вода сме до 6 кат.

11.03.2021

Во првиот влез на 1 кат започнавме со поставување на стаклена волна и фолија, а потоа и изработка на цементна кошулица. На 3 кат се монтира Rehau систем за парно по станови, на 4 кат се глетуваат ѕидови, а додека пак до 6 кат се поставени држачи за клима уреди. Машински малтер се нанесува на 10 кат на ѕидови во станови. Во вториот влез од 3 до 7 кат во тек се гипсарски работи по станови, додека на 5 кат се работи на спроведување на електрични кабли. На 7 кат со контакт бетон се премачкуваат греди и столбови. Во третиот влез на 1 кат се комплетира ѕидаријата и се прави припрема за ѕидање на 2 кат. Шаловање, армирање на плоча на кота 35.55, платформа 1.200.

04.03.2021

24.02.2021

На објектот се работи активно на неколку позиции. Во првиот влез со машински малтер се исполнуваат греди и столбови на 7 кат, додека на 8 кат ѕидови во станови. Вертикална инсталација за парно поставена до 10 кат и е извршено испитување, а пак на 10 кат се работи на затворање со гипс табли. Во вториот влез се поставуваат вертикали за довод на вода. На 4 кат се поставува електрична инсталација и се монтира метална подконструкција за гипс картон, на 5 кат се поставени рамки со крила, додека на 6 кат се монтирани само рамки за прозори и врати. На третиот влез се работи на шаловање и армирање на плоча на кота 26.80, платформа 900.

09.02.2021

04.02.2021

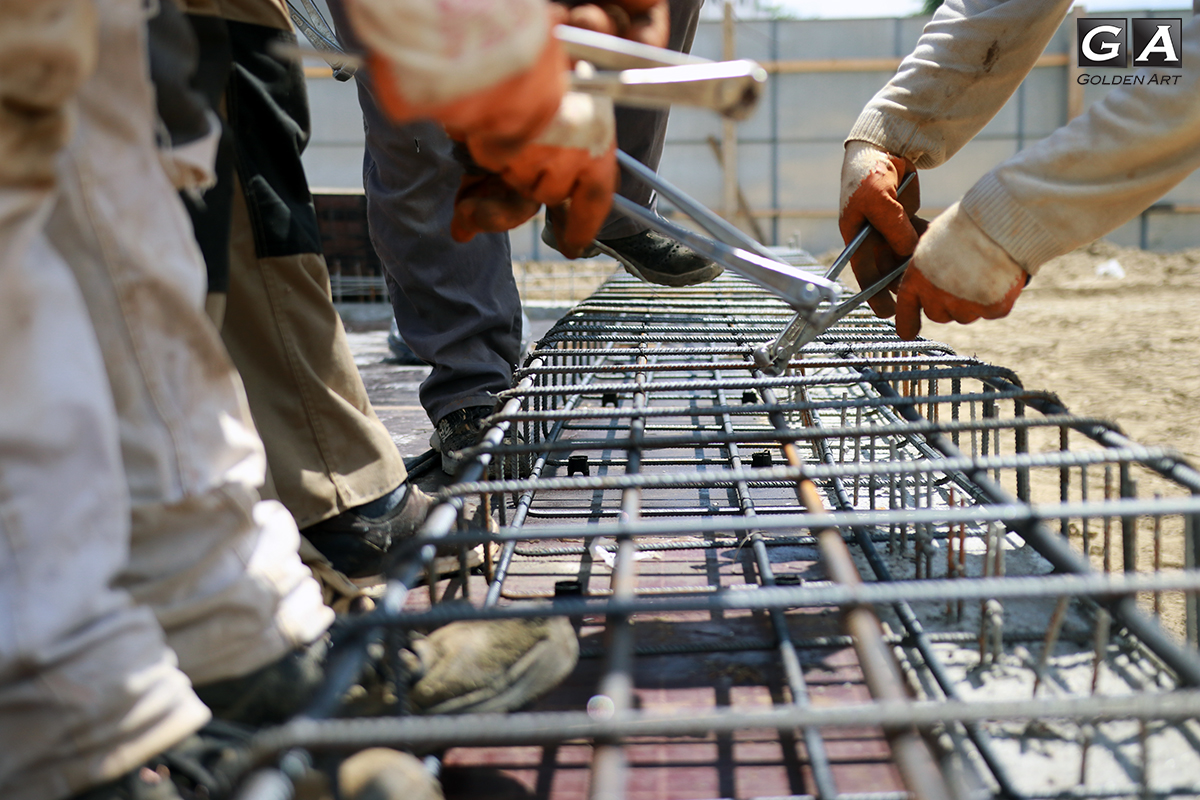

На третиот влез се работи на шаловање, армирање и бетонирање на плоча на кота 18.10, платформа 600. Во вториот влез на 9 кат се ѕидаат фасадни и преградни ѕидови со термо блок, на 3 кат се монтираат пвц рамки на прозори и врати и се поставува одводна инсталација во купатила. Во првиот влез на 9 кат се работи на исполна на греди и столбови со машински малтер, додека пак на 2 кат се поставуваат ормари за парно. Од 1ви кат до 5ти е испитана водоводната инсталација.

29.01.2021

21.01.2021

На објектот се работи активно на неколку позиции. Во влез 3 се бетонира плоча на платформа 300 или плоча за 3 кат. Во вториот влез се работи на фасадна и внатрешна ѕидарија на 8 кат, а започнавме и со поставување на конструкции за гипсани облоги. Во првиот влез се поставуваат вертикали за парно, со гипс облоги во купатила и вентилациони канали сме до 5 кат, а пак со одводна инсталација сме до 6 кат. На 10 кат се монтираат пвц ракми од прозори.

22.12.2020

09.12.2020

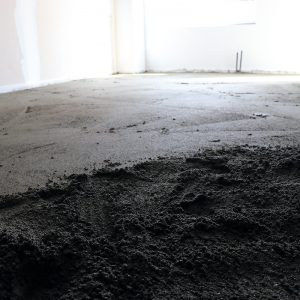

Шаловање на плоча на ламела 3 на кота -5.20. Во првиот влез со малтерисување на греди и столбови сме на 2 кат, додека пак со машинско малтерисување со МП75 сме до 4 кат. До 5 кат се поставени прозорски рамки и крила, а додека на 6 кат се поставени само рамки. Во вториот влез на 6 кат со термо блок се ѕидаат фасадни и преградни ѕидови.

03.12.2020

18.11.2020

10.11.2020

Во моментов на објектот се работи на неколку позиции. На првата ламела се работи на ѕидарија на 9 кат, на 3 кат се поставуваат крила и рамки за прозори. На 5 кат со машински малтер се малтерисуваат кујни и купатила. На 6 кат се работи на спроведување на електрична инсталација. На втората ламела се работи на ѕидарија на фасада и преградни ѕидови на 1 кат, додека на кота 29.70 до кота 32.65 се работи на шаловање и армирање на столбови.

04.11.2020

27.10.2020

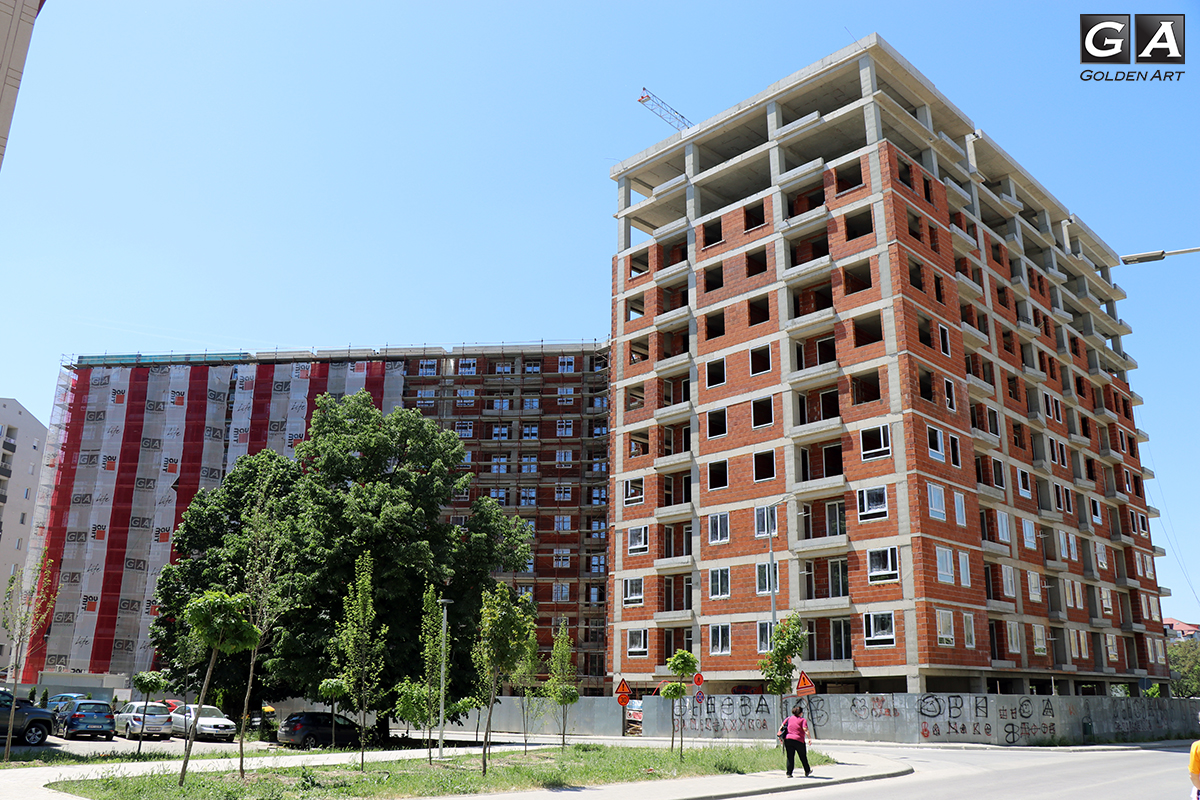

Работите на објектот се одвиваат по посакуваното темпо. На првата ламела се работи на ѕидарија на 8 кат. Шаловање и армирање на столбови од кота 21 до кота 23.9 односно одиме кон 8 кат. Конструкции за гипсани облоги се поставени до 6 кат, додека пак со поставување на гипс сме до 5 кат. Започнавме и со нанесување на цементен малтер во станови на 1 кат.

21.10.2020

Работите на објектот се одвиваат по посакуваното темпо. На првата ламела се прави припрема за започнување со ѕидарија на 8 кат. На втората ламела се работи на шаловање и армирање на греди и плоча на кота 18.10 или 6 кат, додека пак започнавме со ископ за ламела 3. На првата ламела до 5 кат се поставени конструкции за гипсани облоги, а пак гипсани облоги се поставени до 3 кат. На првиот кат се поставени прозорски крила во рамки и се отпочна со поставување на 2 кат.

14.10.2020

06.10.2020

Во моментов на објектот се работи на неколку позиции. На 2 кат се поставуваат рамки за прозори, на 3 кат се спроведуваат кабли во станови и се монтираат конструкции за гипсани облоги. Додека пак на 7 кат се работи на внатрешна и фасадна ѕидарија. На втората ламела се работи на шаловање, армирање и бетонирање на столбови од кота 6.50 до кота 9.40.

30.09.2020

24.09.2020

На првата ламела на првиот кат започнавме со поставување на конструкции за гипсани облоги во станови. Со внатрешна и надворешна ѕидарија сме до 6 кат, додека пак на втората ламела се работи на шеловање, армирање и припрема за бетонирање на плоча на кота 3.60.

14.09.2020

11.09.2020

Бетонирање на столбови и шаловање и армирање на плоча на ламела 2.

03.09.2020

Шаловање и армирање на плоча на ламела 2, додека пак со ѕидање на фасадата и преградните ѕидови се работи на 4 и 5 кат.

27.08.2020

21.08.2020

Ископ на ламела 2, бетонирани темели и подготовка за армирање на подна плоча на кота -7.80. Со ѕидање на фасадата и преградните ѕидови се работи на 2 и 3 кат.

12.08.2020

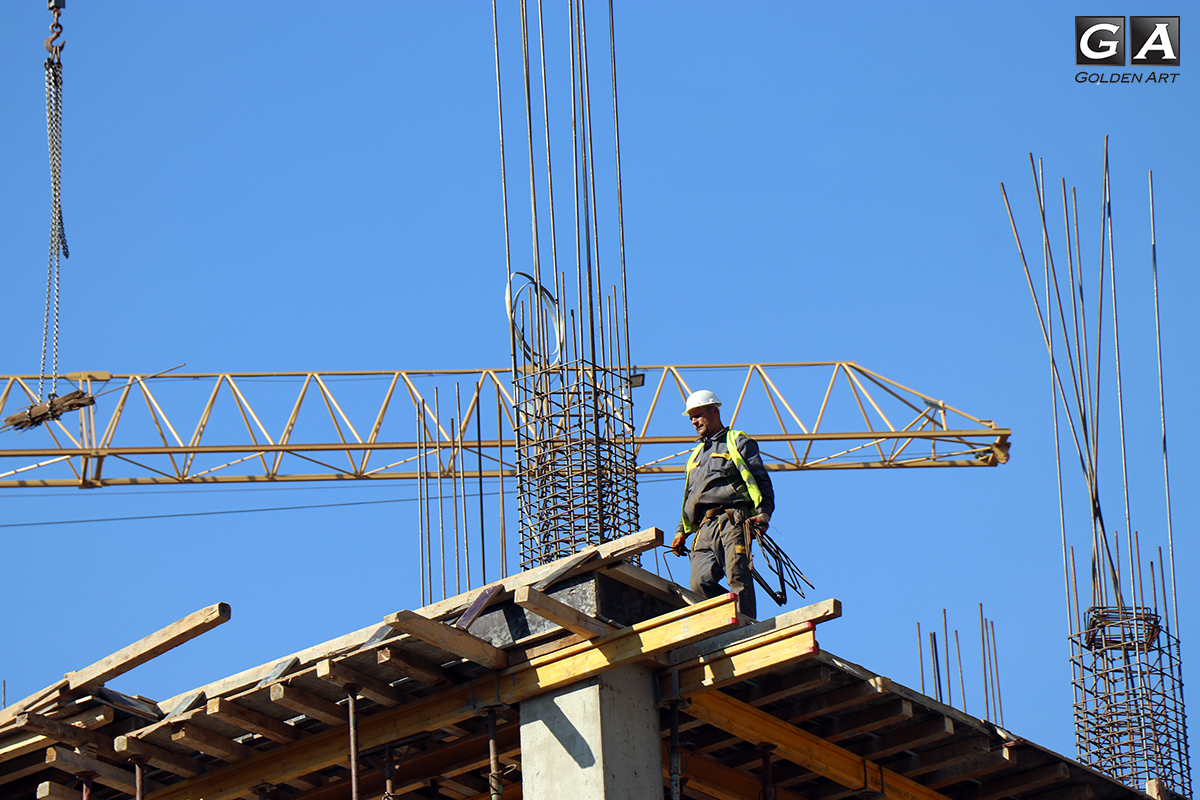

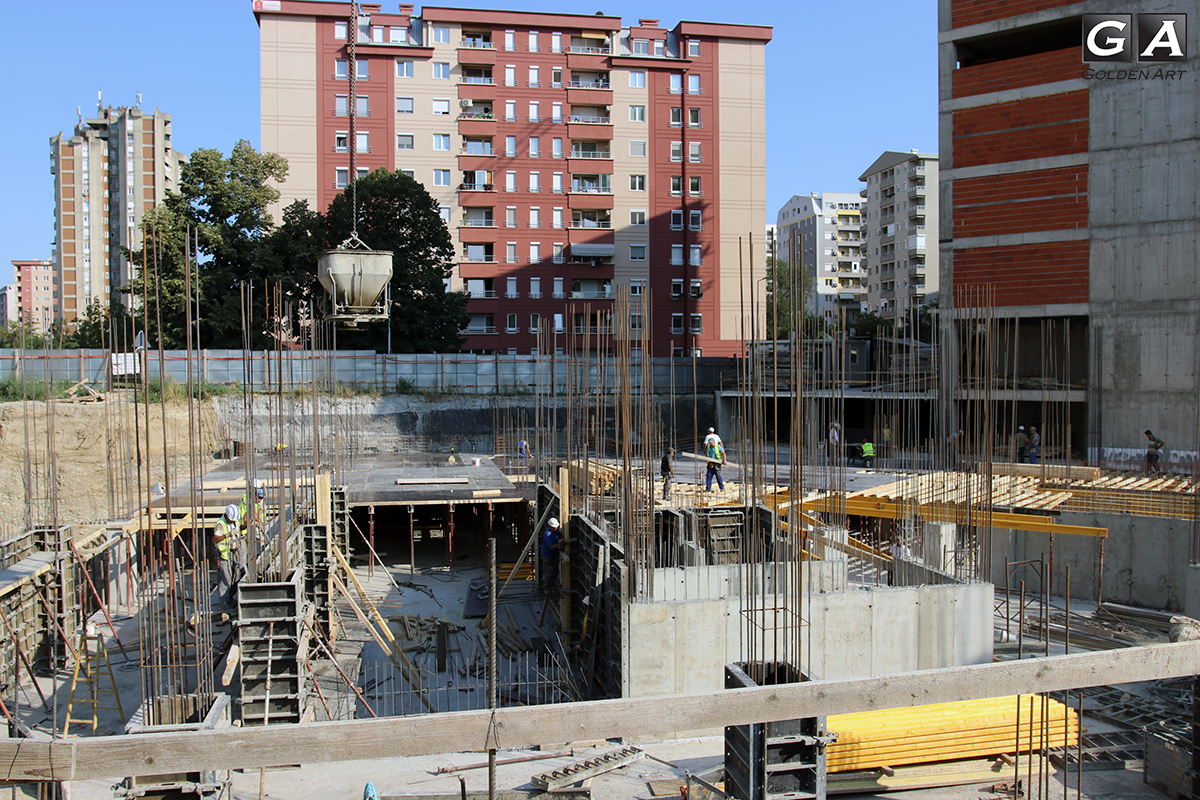

На објектот GA09 работите се одвиваат по посакуваното темпо. Започнавме со поставување на дрвена кровна конструкција, со ѕидање на фасадата и преградните ѕидови се работи од 1 до 3 кат. Исто така започнавме и со ископ за втората ламела.

30.07.2020

Во влезот 1 од GA09 веќе започнавме со ѕидање на надворешните и внатрешните ѕидови. За сите останати информации околу текот на изградбата, може да го погледнете ова видео.

22.07.2020

Во тек е шаловање и армирање на плоча на кота 29.70, платформа 1.000. Припрема за отпочнување со ѕидарија.

14.07.2020

Во тек е шаловање и армирање на плоча на кота 23.90, платформа 800, односно 8 кат.

07.07.2020

Шаловање и армирање на плоча на кота +21, платформа 700.

30.06.2020

24.06.2020

Шаловање и армирање на плоча на кота +12.10.

16.06.2020

Шаловање и армирање на плоча на кота +5.50.

10.06.2020

03.06.2020

Шаловање и армирање на плоча на кота 0.

20.05.2020

06.05.2020

Се прави припрема за поставување на плоча.

06.05.2020

30.04.2020

Во моментов се бетонираат темелите на објектот.

24.04.2020

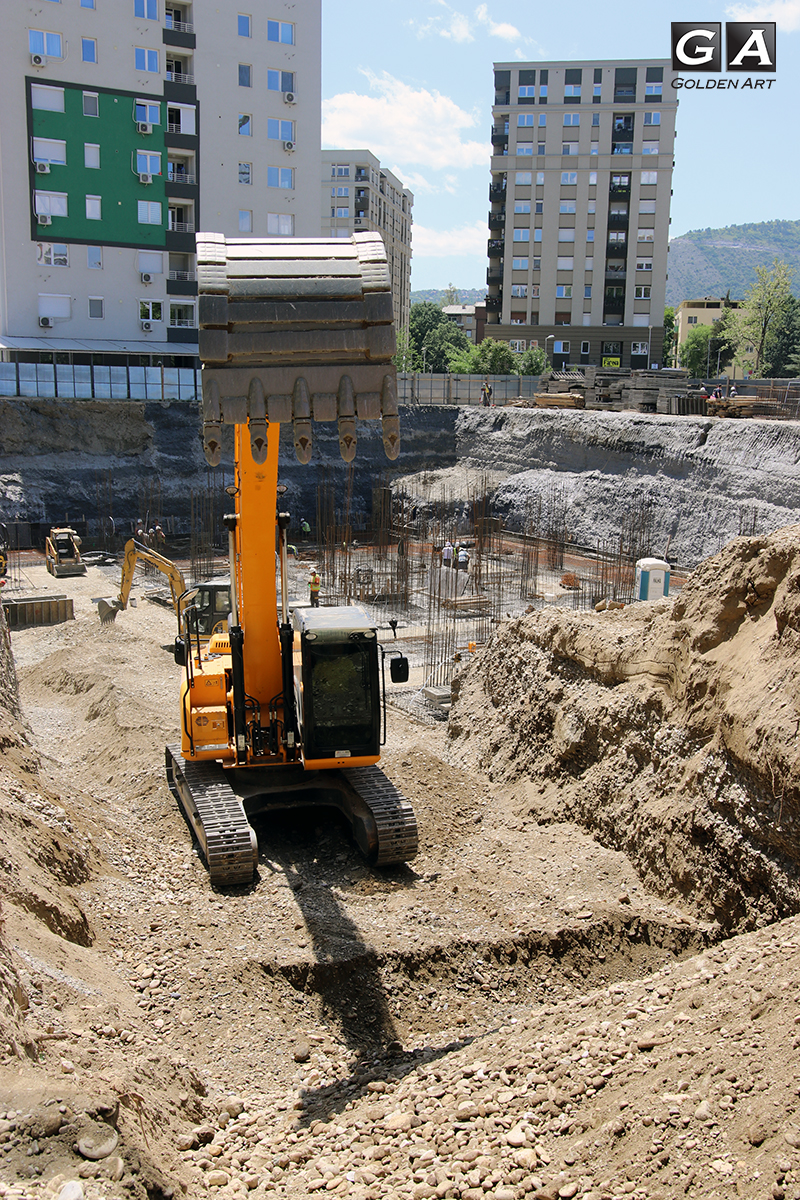

Започнавме со ископ за поставување на темелите на објектот. Се работи внимателно и според сите мерки за заштита од COVID-19.
